Προμήθεια και εγκατάσταση νέου Φ/Β σταθμού 500kW στο Μαράθι Πάρου
- Χρηματοδότηση:Δ.Ε.Υ.Α.Π.
- Προϋπολογισμός: 632.400€ (συμπεριλαμβανομένου 24% ΦΠΑ)
Το έργο αφορά:

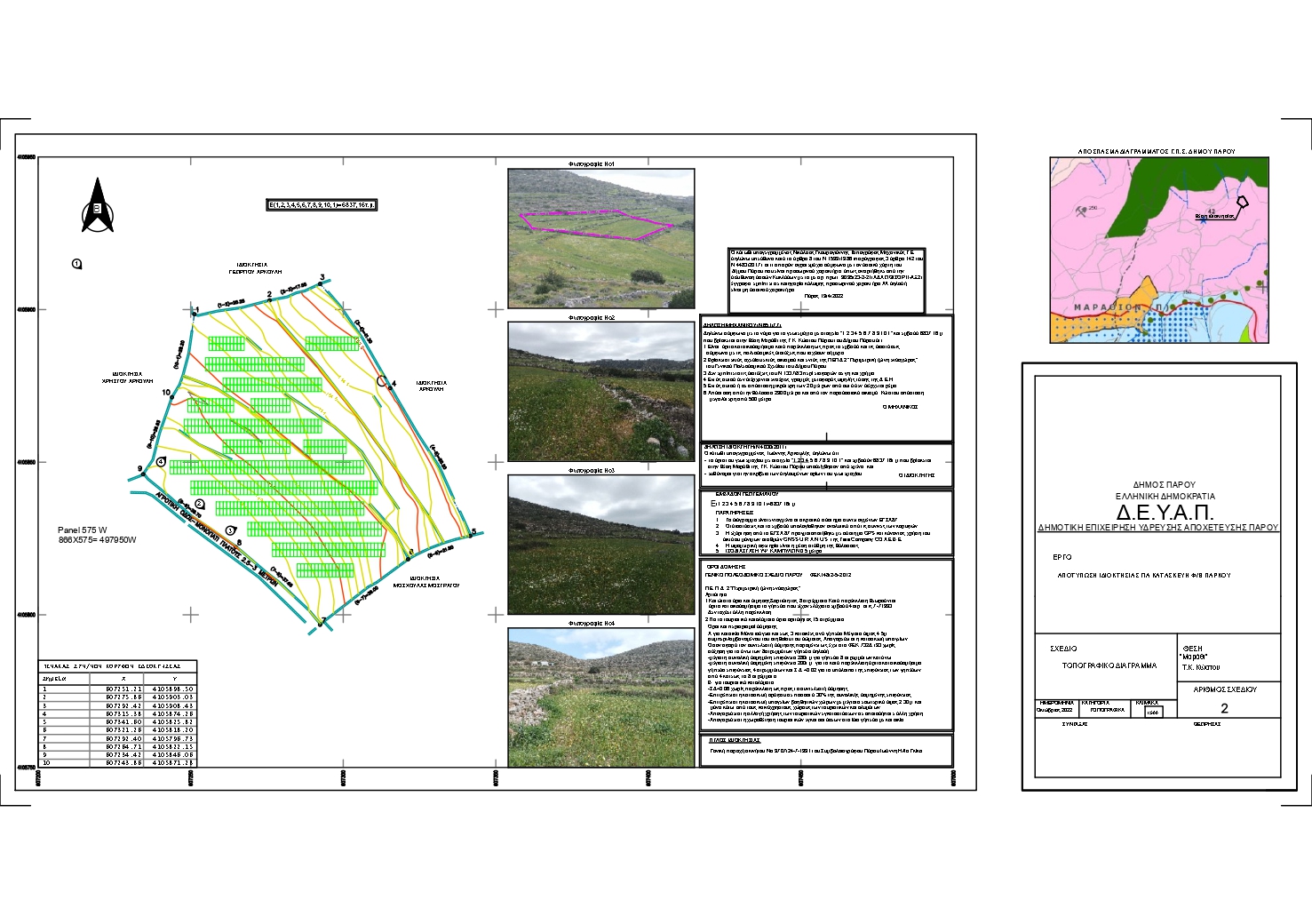

την κατασκευή Φωτοβολταϊκου σταθμού ισχύος 495.65KWp στο Μαράθι της Παροικίας Δ. Πάρου.
Ο σταθμός θα ενταχθεί στο πρόγραμμα εικονικού ενεργειακού συμψηφισμού (virtual net metering). Με τον εικονικό ενεργειακό συμψηφισμό (virtual net metering) είναι επιτρεπτός ο συμψηφισμός της εγχεόμενης στο Δίκτυο ενέργειας από έναν σταθμό παραγωγής με την απορροφώμενη ενέργεια από μία ή περισσότερες εγκαταστάσεις κατανάλωσης του αυτοπαραγωγού, χωρίς να υφίσταται ο περιορισμός η εγκατάσταση παραγωγής να είναι στον ίδιο (ή όμορο) χώρο με την εγκατάσταση κατανάλωσης και να συνδέεται ηλεκτρικά με αυτή (σύνδεση στο δίκτυο μέσω της αυτής παροχής), όπως συμβαίνει στον κλασικό ενεργειακό συμψηφισμό.
Οι όροι και προϋποθέσεις ανάπτυξης σταθμών παραγωγής με εικονικό ενεργειακό συμψηφισμό καθορίστηκαν αρχικά με την ΥΑ ΑΠΕΗΛ/Α/Φ1/οικ.175067 (ΦΕΚ Β’ 1547/5.5.2017) η οποία καταργήθηκε και αντικαταστάθηκε από την ΥΑ Αριθμ. ΥΠΕΝ/ΔΑΠΕΕΚ/15084/382 (ΦΕΚ Β’ 759/5.3.2019). Στα πλαίσια αυτά ο ΦΒ σταθμός που αφορά η μελέτη θα συνδεθεί στο δίκτυο Μέσης Τάσης του ΔΕΔΔΗΕ. Οι παροχές κατανάλωσης που θα ενταχθούν στον Συμψηφισμό είναι :
-Αντλιοστάσιο Ενδιάμεσο Κώστου: Αρ.Παροχής 5 95201850-02 7, Κατανάλωση 2021= 176.160kWh
-Αντλιοστάσιο Ενδιάμεσο Κώστου: Αρ.Παροχής 5 50708432-02 7, Τιμολόγιο: Γ22, Κατανάλωση 2021= 192.560kWh
-Γεωτρήσεις Μαράθι: Αρ.Παροχής 5 95201810-02 0, Τιμολόγιο: Γ22, Κατανάλωση 2021= 350.360kWh
Η ετήσια κατανάλωση των παραπάνω παροχών είναι περίπου 718 MWh. H ετήσια παραγωγή του ΦΒ σταθμού όπως προκύπτει στην Τεχνική μελέτη είναι 670-700 MWh.
H εγκατάσταση του σταθμού θα φέρει σχεδόν σε ισορροπία την κατανάλωση με την παραγωγή και το ετήσιο όφελος απο την παραγωγή του θα είναι :
(176.000+192.000+350.000)KWh*0,20 €/KWh = 143.000 €
Σημειώνεται εδώ ότι η τιμή 0,20 €/ΚWh προκύπτει απο τις χρεώσεις του 2023 και θεωρείται μικρότερη απο την αναμενόμενη χρέωση της ενέργειας τα επόμενα χρόνια. Με πρόχειρο υπολογισμό προκύπτει ότι με κόστος επένδυσης 510.000 € και ετήσια απόδοση 143.000 €, η απόσβεση του έργου θα γίνει σε περίπου 3.5 χρόνια, ενώ πρακτικά, λαμβάνοντας υπόψη την έκπτωση που μπορεί να δοθεί κατά τον διαγωνισμό και την αύξηση του κόστους ενέργειας τα επόμενα χρόνια, η απόσβεση αναμένεται να γίνει πολύ πιο σύντομα.
